歩掛りとは
歩がかりとは?
見積もり・工程計画・現場管理まで
新人技術者が最初に覚えるべき基礎知識
「歩がかり」は機械設備工事の積算・施工管理のあらゆる場面で使う最重要ワードです。
この記事では概念・計算方法・公共工事標準歩掛の読み方から現場での使い方まで、図解を交えてわかりやすく解説します。
歩がかり × 数量 = 所要人工数(にんく)
📋 目次
1歩がかりとは何か — 基本概念と重要性
歩がかり(ぶがかり)とは、ある作業を「1人工(にんく)=1人×1日(8時間)」でどれだけの量をこなせるか、または一定量の作業に何人工かかるかを示す生産性の基準単位です。
機械設備工事の積算・施工管理において、歩がかりは「この工事にいくらかかるか」「何日で終わるか」「何人必要か」を算出するための出発点となります。

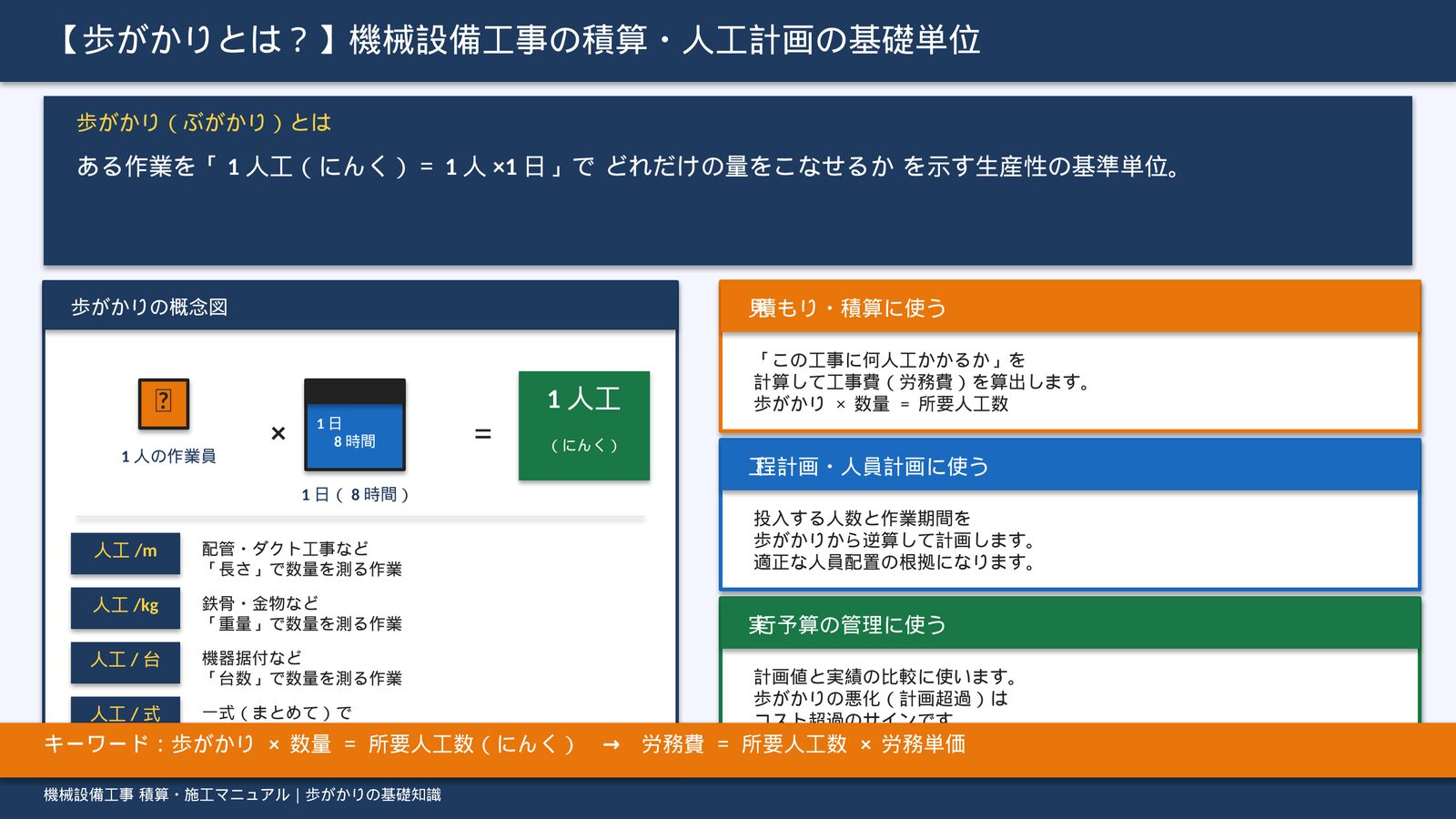

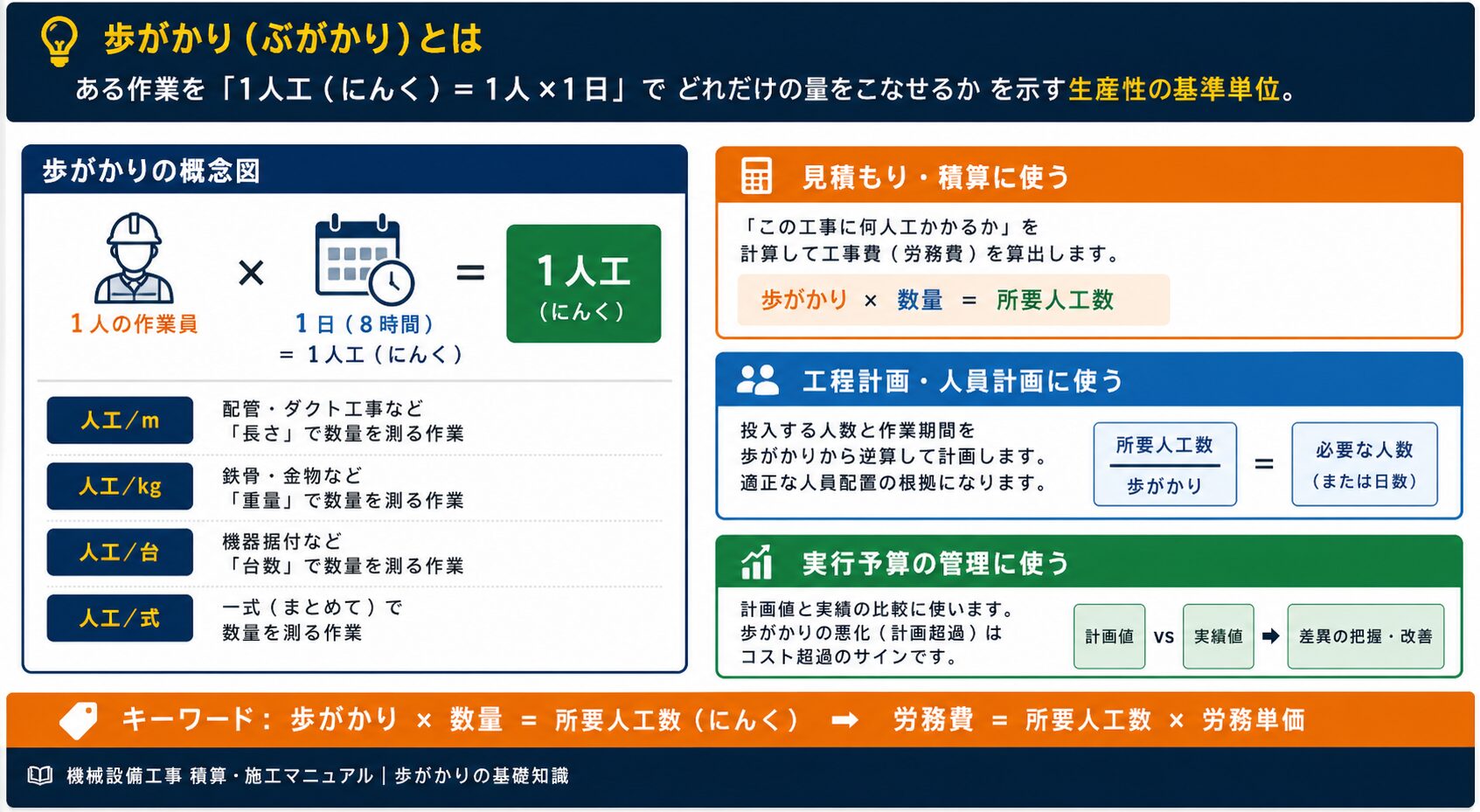

📊 図1:歩がかりの基本概念 — 1人工の定義と3つの活用場面

💡 1人工(にんく)とは
1人の作業員が1日(8時間)に行える作業量のことです。「人工」は「にんく」と読み、建設業では最も基本的な労働量の単位です。2人が1日作業すれば「2人工」、1人が2日かければ「2人工」で同じ意味になります。
歩がかりの単位
作業の種類によって、歩がかりに使う「数量の単位」が異なります。
| 歩がかりの単位 | 対象工事 | 具体例 |
|---|---|---|
| 人工 / m | 配管工事・保温工事など | DN50配管 1mあたり 0.22人工 |
| 人工 / kg | ダクト工事(板金重量) | 亜鉛鉄板ダクト 1kgあたり 0.015人工 |
| 人工 / 台 | 機器据付工事 | ポンプ1台あたり 3.5人工 |
| 人工 / 式 | 一式(まとめて)計上する作業 | 試運転調整 一式 5人工 |
| 人工 / 箇所 | 弁類取付・貫通処理など | スリーブ1箇所あたり 0.2人工 |
2計算方法と具体例
歩がかりを使った計算は、以下の2ステップです。まず「所要人工数」を出し、次に「労務費」を計算します。
所要人工数 = 数 量 × 歩がかり
労 務 費 = 所要人工数 × 労務単価(円/人工)
例)50m × 0.22人工/m = 11人工 → 11人工 × 28,000円 = 308,000円

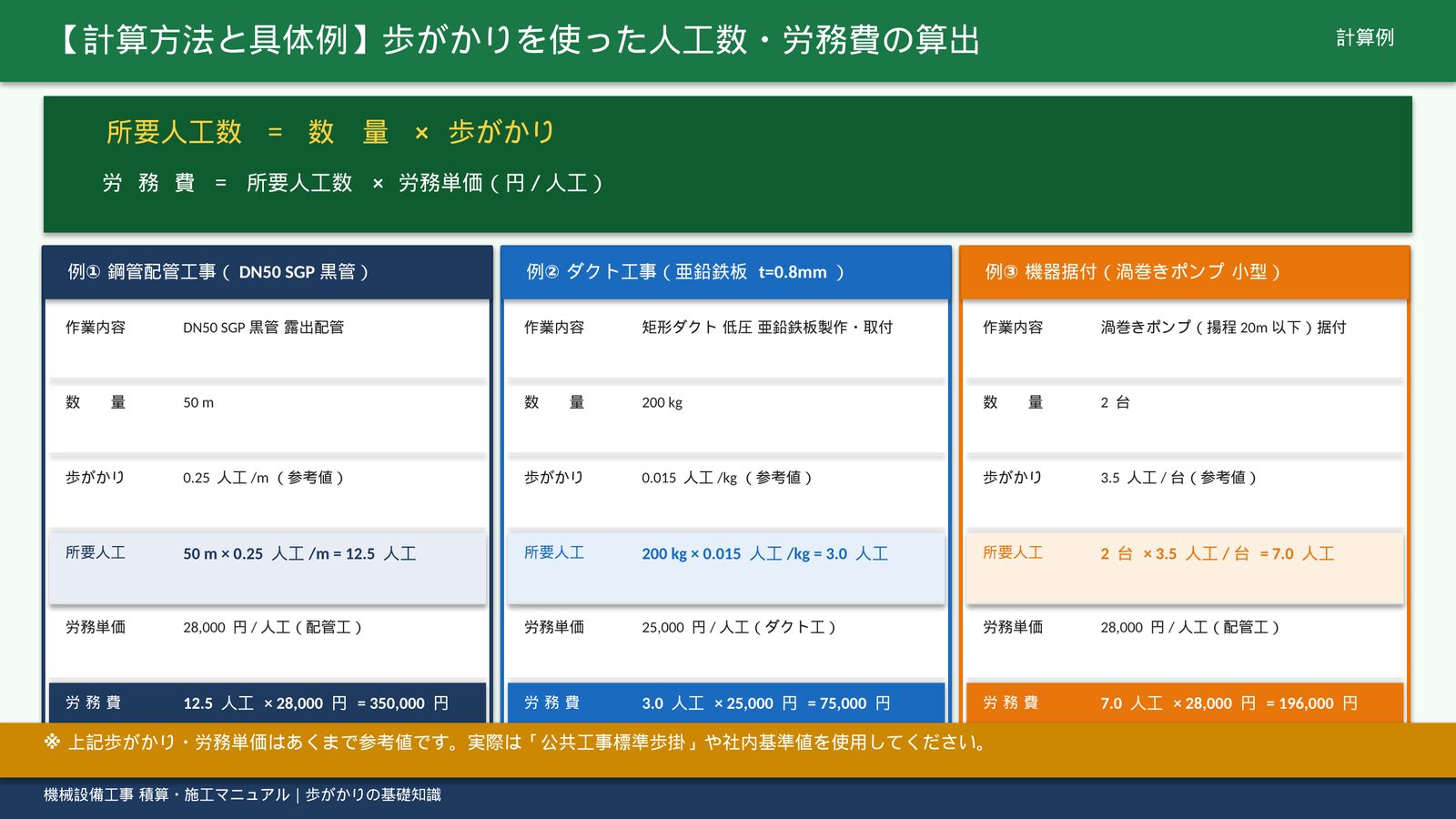

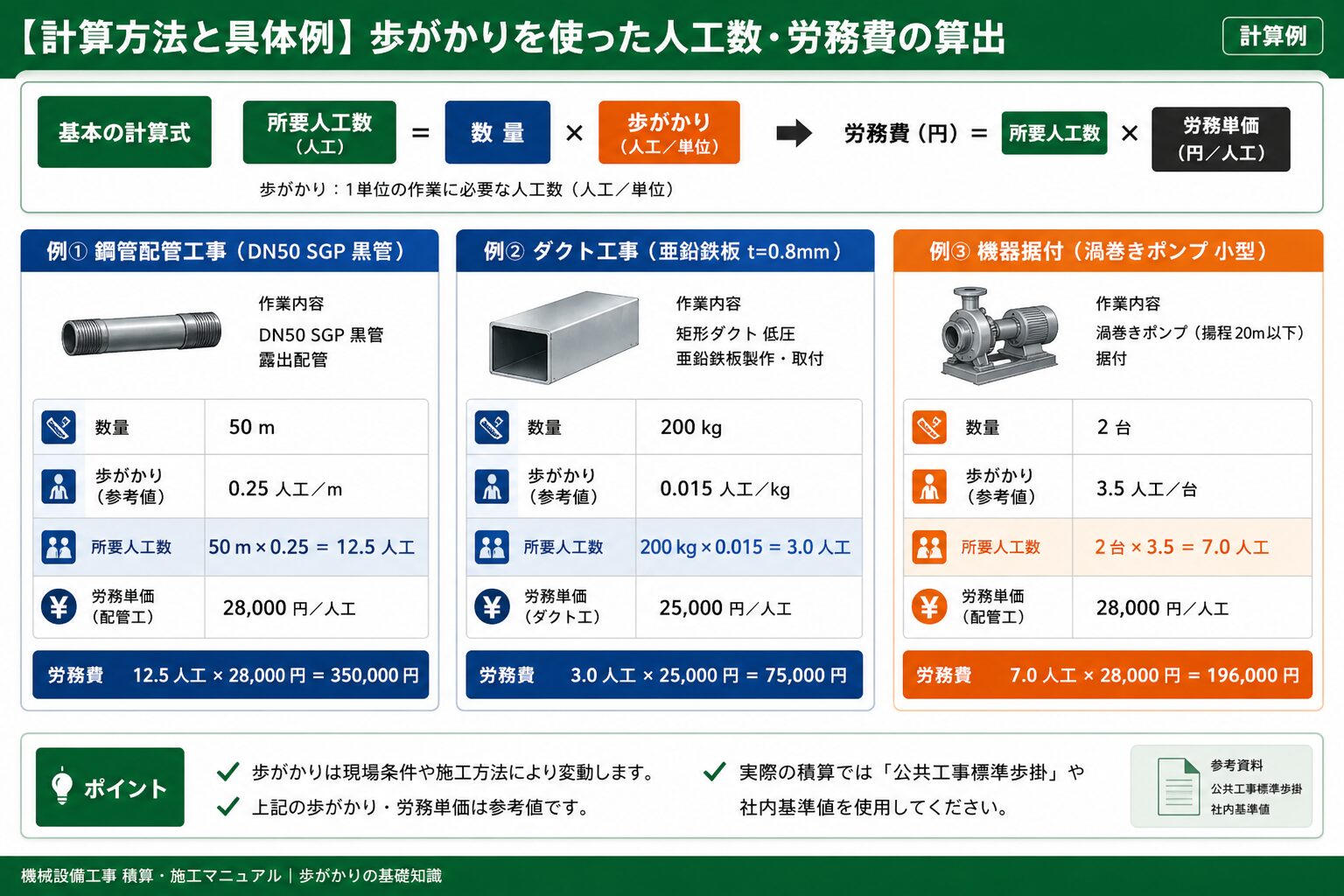

📐 図2:計算方法と具体例 — 配管・ダクト・機器据付の3パターン

具体的な計算例
例① 鋼管配管工事(DN50 SGP黒管)
数 量50 m
歩がかり0.25 人工/m
所要人工12.5 人工
労務単価28,000 円
労 務 費350,000 円
例② ダクト工事(亜鉛鉄板 低圧)
数 量200 kg
歩がかり0.015 人工/kg
所要人工3.0 人工
労務単価25,000 円
労 務 費75,000 円
例③ 機器据付(渦巻きポンプ)
数 量2 台
歩がかり3.5 人工/台
所要人工7.0 人工
労務単価28,000 円
労 務 費196,000 円
⚠️ 注意:参考値について
上記の歩がかり数値はあくまで学習用の参考値です。実際の積算には公共工事標準歩掛(国交省)や社内積算基準を使用し、最新版を必ず確認してください。
3公共工事標準歩掛の読み方・使い方
公共工事標準歩掛とは、国土交通省が発行する「公共建築工事積算基準」「公共建築機械設備工事積算基準」に収録された、公共工事における標準的な作業効率の基準値です。
民間工事でも積算の根拠として広く参照されており、設備工事の見積もりでは必須の資料です。

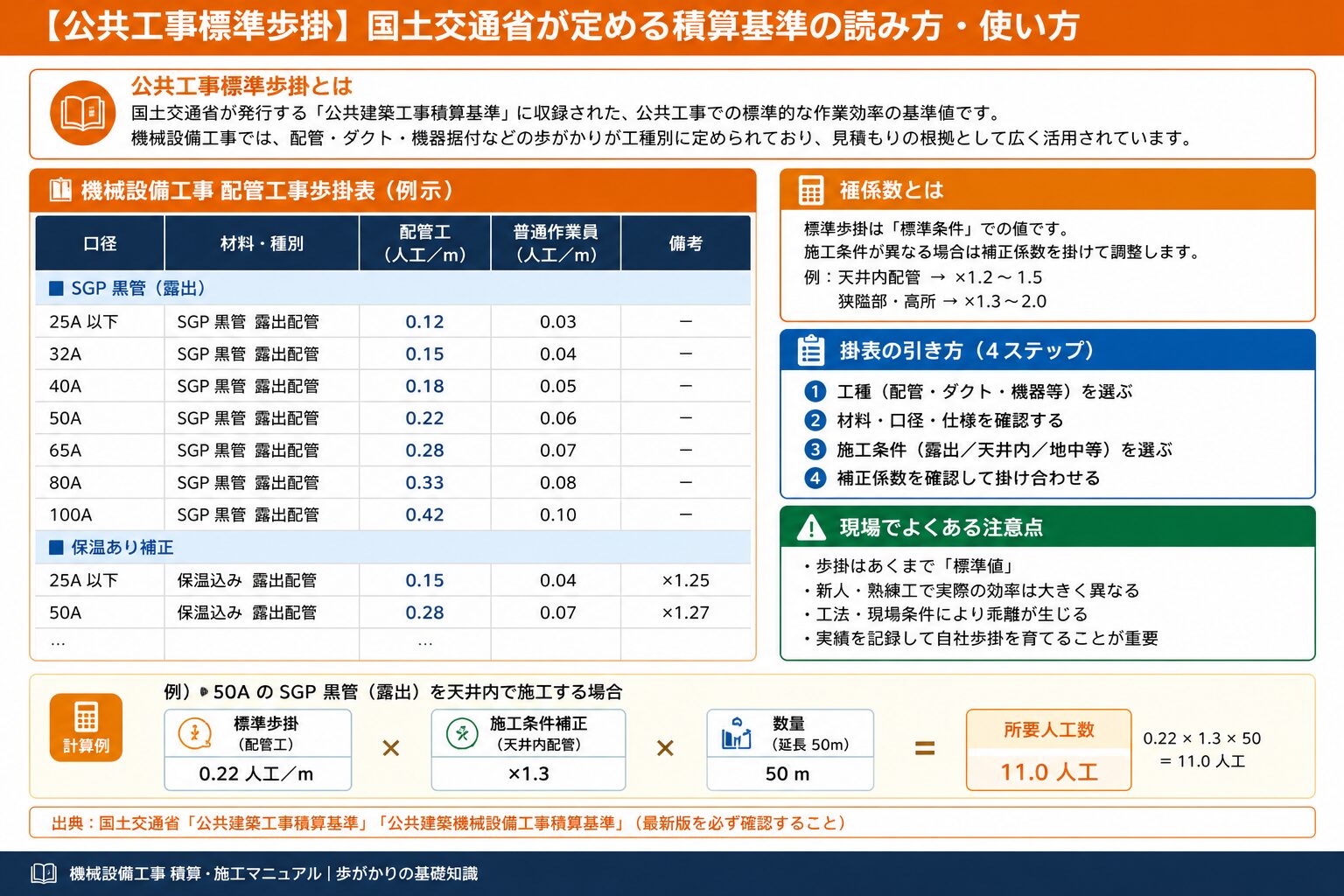

📋 図3:公共工事標準歩掛 — 歩掛表の見方と補正係数の使い方

機械設備工事 配管工事 標準歩掛(参考値)
| 口径 | 材料・種別 | 配管工(人工/m) | 普通作業員(人工/m) | 備考 |
|---|---|---|---|---|
| ■ SGP黒管(露出配管) | ||||
| 25A以下 | SGP黒管 露出配管 | 0.12 | 0.03 | — |
| 32A | SGP黒管 露出配管 | 0.15 | 0.04 | — |
| 40A | SGP黒管 露出配管 | 0.18 | 0.05 | — |
| 50A | SGP黒管 露出配管 | 0.22 | 0.06 | — |
| 65A | SGP黒管 露出配管 | 0.28 | 0.07 | — |
| 80A | SGP黒管 露出配管 | 0.33 | 0.08 | — |
| 100A | SGP黒管 露出配管 | 0.42 | 0.10 | — |
| ■ SGP黒管(保温込み・露出配管) | ||||
| 25A以下 | 保温込み 露出配管 | 0.15 | 0.04 | ×1.25 |
| 50A | 保温込み 露出配管 | 0.28 | 0.07 | ×1.27 |
| 100A | 保温込み 露出配管 | 0.52 | 0.13 | ×1.24 |
※ 上表は学習用参考値です。実際の積算には最新版の公共建築機械設備工事積算基準を参照してください。
補正係数の考え方
標準歩掛は「標準的な施工条件」を前提にした基準値です。実際の現場条件が異なる場合は、補正係数を掛けて調整します。
| 施工条件 | 標準条件 | 補正が必要な条件 |
|---|---|---|
| 作業高さ | 床上1.5m以下(通常の露出) | 天井内・高所(×1.2〜2.0) |
| 作業スペース | 通常の室内・廊下 | 狭隘部・ピット内(×1.3〜1.5) |
| 施工時間帯 | 通常の昼間作業 | 夜間・休日作業(×1.25〜1.5) |
| 管内配管 | 露出配管 | 地中・躯体内(×1.3〜1.8) |
📖 歩掛表の引き方(4ステップ)
STEP 1
工種を特定する
配管工事・ダクト工事・機器据付・保温工事など、作業内容に対応する章・節を選ぶ。
STEP 2
材料・口径・仕様を確認する
管種(SGP/SUS/銅管など)、口径(25A/50A/100A等)、板厚を図面から確認して該当行を選ぶ。
STEP 3
施工条件を確認して補正係数を選ぶ
天井内・高所・狭隘部など標準条件と異なる場合は補正係数を確認する。
STEP 4
歩がかり × 数量 × 補正係数で人工数を算出
各工種の所要人工数を合計して全体の労務費を計算する。
4現場での活用方法
歩がかりは「見積もりを作る」だけではなく、工程計画・人員計画・実行予算管理のすべてに活用できます。

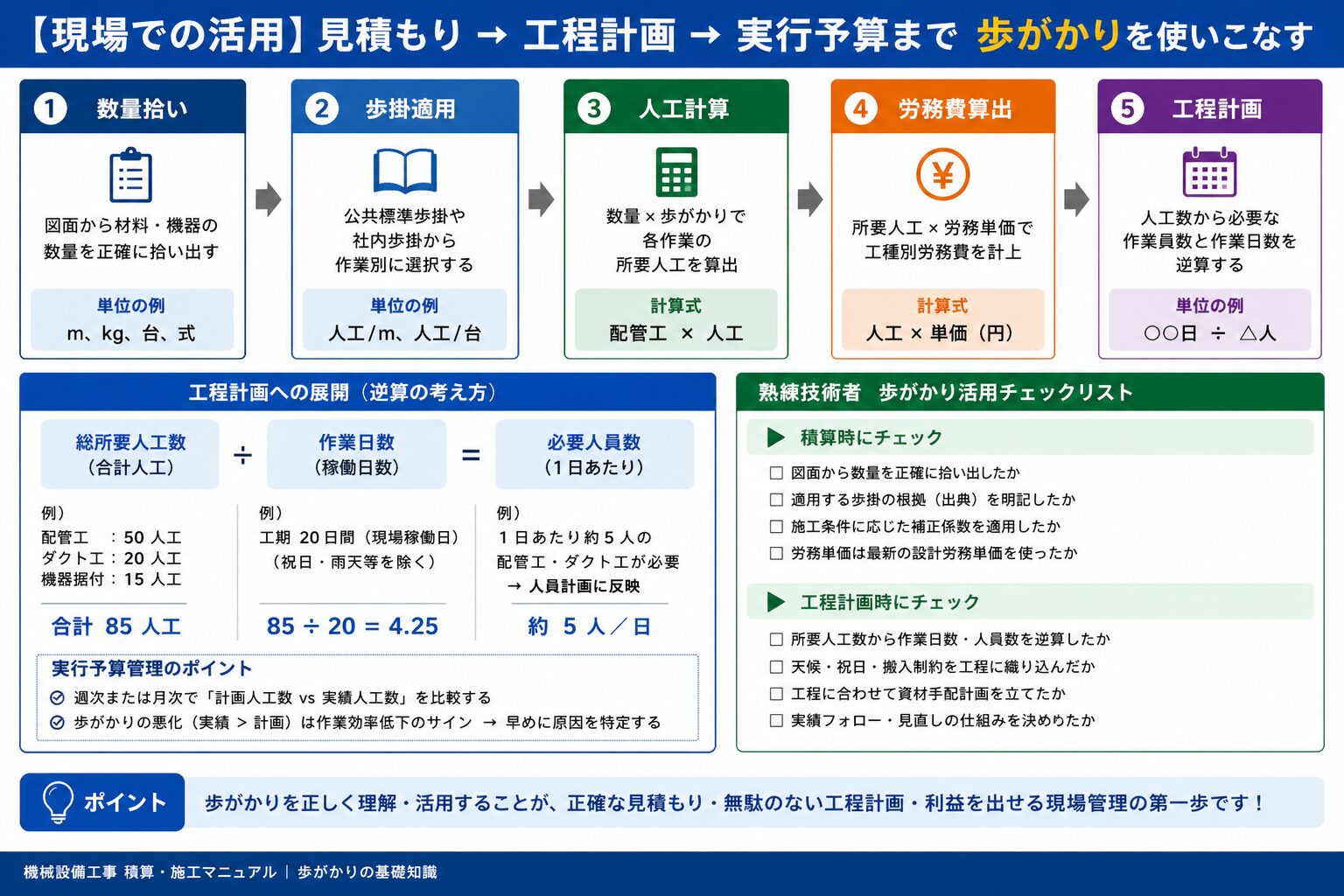

🔄 図4:現場での活用フロー — 数量拾い → 積算 → 工程計画 → 予算管理

工程計画への展開(逆算の考え方)
所要人工数が算出できたら、以下のように逆算して工程・人員計画を立てます。
必要人員数 = 総所要人工数 ÷ 作業可能日数
例)総所要人工85人工 ÷ 工期20日 ≒ 5人/日 が必要
✅ 実行予算管理のポイント
- 週次または月次で「計画人工数 vs 実績人工数」を比較する
- 歩がかりの悪化(実績 > 計画)はコスト超過・工程遅延のサイン
- 原因(作業手順の問題・人員不足・材料待ち等)を早期に特定して対策する
- 実績歩掛を記録・蓄積することで次回工事の精度が向上する
🚨 よくある失敗パターン
- 補正係数を忘れて標準値をそのまま使い、工期・予算がオーバーした
- 熟練工前提の歩掛で積算したが実際は新人が施工してスピードが出なかった
- 数量の拾い間違いで歩がかり計算自体が無意味になってしまった
- 古い版の標準歩掛を使い、最新の規準との乖離が生じた
📌 新人技術者が押さえるべきポイントまとめ
- 歩がかりとは「1人工でこなせる作業量」または「単位作業量に必要な人工数」のこと
- 計算式は「所要人工数 = 数量 × 歩がかり」「労務費 = 所要人工数 × 労務単価」
- 積算には国交省「公共建築機械設備工事積算基準」の最新版を使うのが基本
- 天井内・高所・狭隘部など条件が違う場合は補正係数を必ず掛ける
- 工程計画は「総人工数 ÷ 作業日数 = 必要人員数」で逆算する
- 週次で計画 vs 実績の人工数を比較し、歩がかりの悪化を早期発見する
- 実績歩掛を記録・蓄積することが自社の積算精度向上につながる
✓現場確認チェックリスト
積算・工程計画・現場管理の各フェーズで確認しましょう。
- 図面から数量を正確に拾い出し、記録したか
- 適用する歩がかりの出典(公共標準歩掛 ○○年度版など)を明記したか
- 施工条件に応じた補正係数を掛けたか
- 労務単価は最新の「設計労務単価」を使用したか
- 所要人工数から作業日数・必要人員数を逆算して工程表に反映したか
- 週次で計画 vs 実績の人工数を比較・記録しているか
- 歩がかりの実績値を次の見積もりのために保存しているか
本記事は機械設備工事の積算基礎知識を新人技術者向けに解説したものです。
歩がかりの数値・労務単価は改定されることがあります。積算時は必ず最新の基準をご確認ください。
